Liberação por medição: por que o crédito para construção é desembolsado em etapas e não de uma vez

Assessor acompanha uma obra em andamento para entender a liberação por medição de obra

Um cliente pergunta por que o crédito para a obra não cai inteiro na conta de uma vez. Para quem está acostumado com financiamento de imóvel pronto, a pergunta faz sentido. Na construção, a resposta explica boa parte da segurança da operação.

Quem assessora esse mercado precisa dominar essa lógica, porque ela aparece em quase toda conversa sobre crédito à construção. Neste guia, você entende como funciona a liberação por medição de obra, por que o desembolso acontece em etapas e o que observar para avaliar se uma operação está bem estruturada.

Por que o dinheiro não sai todo no começo

No financiamento de um imóvel pronto, o bem que dá lastro à operação existe no primeiro dia. Na construção, ele está sendo erguido. No começo, há um terreno e um projeto. O valor do ativo cresce a cada etapa concluída.

Se todo o crédito fosse liberado antes da obra começar, o dinheiro estaria muito à frente do que existe no canteiro. Qualquer desvio de custo, atraso ou problema com fornecedor atingiria um recurso que já saiu por inteiro.

  • Risco concentrado. Todo o valor fica exposto desde o primeiro dia.
  • Pouca visibilidade. Fica difícil saber se o dinheiro foi usado na obra ou em outra frente.
  • Correção tardia. Problemas aparecem quando o recurso já foi consumido.

Para entender o contexto mais amplo desse mercado, vale ler o guia sobre como funciona o crédito para construção civil no Brasil.

O que é a liberação por medição de obra

A liberação por medição é o modelo em que o crédito sai em parcelas, conforme a obra avança. Cada etapa concluída é medida, ou seja, comprovada e conferida, e só então o recurso correspondente é liberado.

Na prática, o desembolso de crédito em etapas faz o dinheiro andar junto com a obra, não na frente dela. O valor liberado acompanha o que foi construído de fato.

Esse modelo é a base das operações da Makasí, que já avaliou R$ 20 bi em crédito à produção e tem obras financiadas em 22 estados. Nos produtos para pessoa física, construtores e incorporadoras, o crédito é liberado conforme a evolução da obra.

Crédito de uma vez x liberação por medição

A diferença entre os dois modelos fica clara quando se compara o que acontece com o recurso em cada um.

  • Crédito de uma vez: o recurso sai antes da obra, o risco fica concentrado no início e há pouca visibilidade sobre o uso do dinheiro.
  • Liberação por medição: o recurso acompanha o avanço, cada etapa é conferida antes da liberação e o acompanhamento é contínuo.

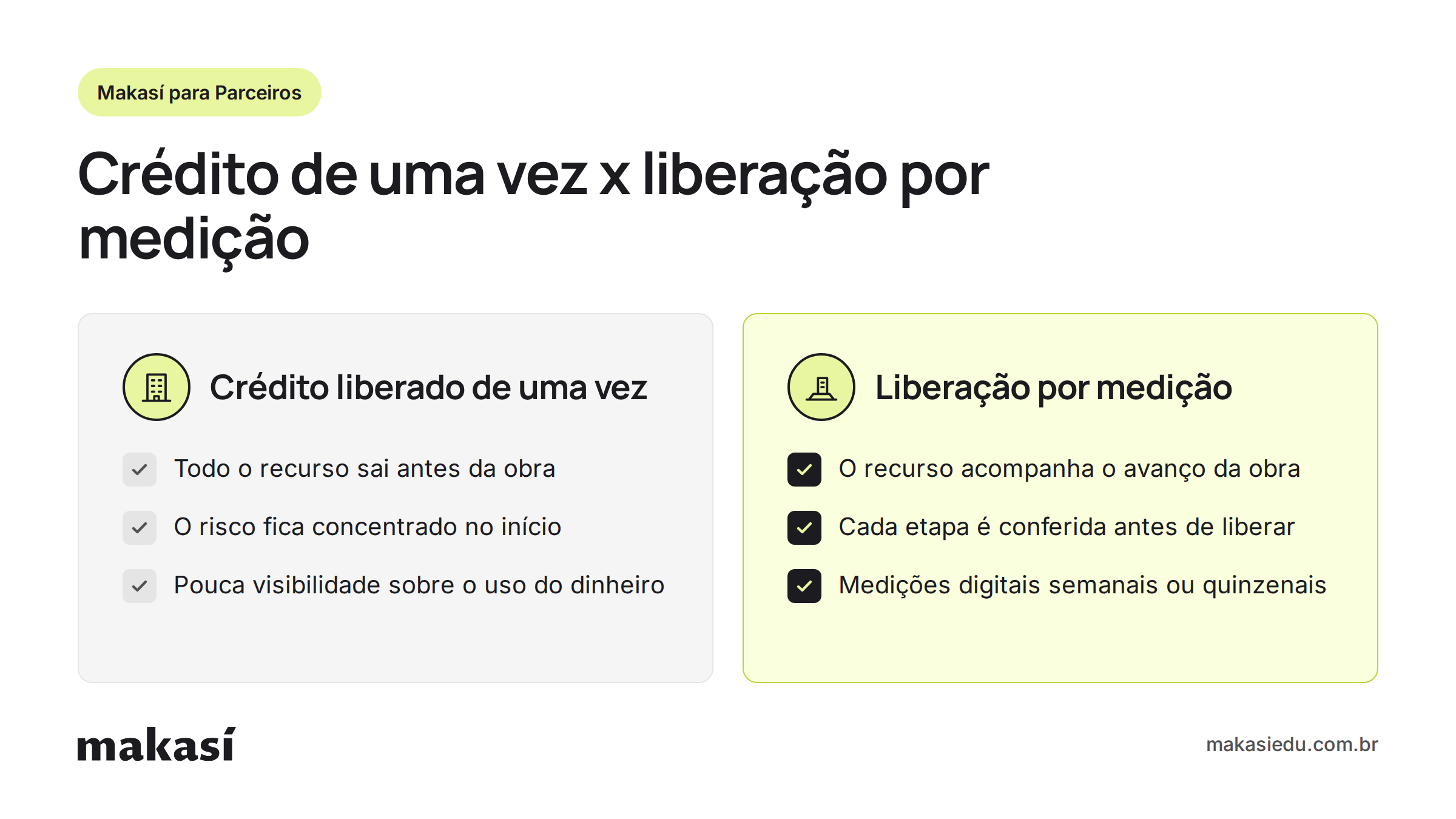

Comparativo entre crédito liberado de uma vez e liberação por medição de obra, em que o recurso acompanha o avanço e cada etapa é conferida

Como funciona uma medição, passo a passo

O nome pode parecer técnico, mas o fluxo é simples. Nos financiamentos da Makasí, ele segue esta lógica:

1. A etapa é executada

A obra avança de acordo com o cronograma aprovado: fundação, estrutura, alvenaria, cobertura, instalações e acabamento.

2. O gestor da obra envia as comprovações

As medições são digitais, feitas pelo aplicativo. O gestor da obra envia por lá as evidências de cada etapa concluída.

3. Especialistas conferem a evolução

O time da Makasí avalia as evidências e atesta que a evolução física da obra de fato ocorreu.

4. O recurso da etapa é liberado

Com a etapa conferida, o dinheiro correspondente àquela fase é disponibilizado. O ciclo recomeça na etapa seguinte.

Em obras de construtores e incorporadoras, as medições digitais podem ser semanais ou quinzenais. Isso encurta o tempo entre o avanço da obra e a liberação do recurso, sem abrir mão da conferência.

Gestão de risco por etapa de construção

A gestão de risco por etapa de construção é o que torna esse modelo interessante para todos os lados da operação.

Para quem concede o crédito

O valor exposto em cada momento é proporcional ao que já existe no canteiro. Se algo der errado, o problema aparece cedo, numa etapa específica, e não depois que todo o recurso saiu.

Para quem toma o crédito

O tomador recebe o recurso no ritmo da obra e ganha uma rotina de acompanhamento que ajuda a manter custo e prazo sob controle. A medição vira ferramenta de gestão, não só de fiscalização.

Para quem compra o imóvel

Em empreendimentos com venda na planta, o comprador ganha uma camada extra de proteção: o crédito só avança quando a obra avança.

Esse acompanhamento começa antes da primeira liberação, com a análise do projeto e da documentação. O guia sobre como funciona a diligência no financiamento à construção mostra essa etapa em detalhe.

Um exemplo para visualizar

Imagine uma obra com crédito de R$ 1 milhão, dividida em dez etapas de valor parecido. No modelo de liberação única, o R$ 1 milhão estaria exposto antes do primeiro tijolo. Com a liberação por medição, depois da terceira etapa concluída e conferida, foram liberados cerca de R$ 300 mil, que correspondem ao que existe no canteiro.

Se a obra parasse nesse ponto, o valor em jogo seria uma fração do total, e o problema estaria localizado numa etapa conhecida. É essa proporção entre dinheiro liberado e obra executada que dá previsibilidade à operação.

O que observar ao analisar uma operação

Para quem assessora, algumas perguntas ajudam a separar uma operação bem estruturada de uma frágil:

  • O crédito é liberado de uma vez ou conforme o avanço da obra?
  • Quem faz a medição e como as etapas são comprovadas?
  • Com que frequência acontecem as medições?
  • Existe um cronograma aprovado que serve de base para as liberações?
  • Há outras proteções combinadas, como garantia vinculada ao projeto ou gatilho de pré-vendas?

Em incorporações, por exemplo, a liberação por medição costuma andar junto com outras travas. No Apoio à Produção da Makasí, o terreno do empreendimento é alienado como garantia e há um gatilho de pré-vendas para a liberação do crédito. O post sobre liberações programadas para incorporadoras mostra como isso funciona do lado de quem constrói.

Por que esse conhecimento faz diferença para quem assessora

O crédito à construção ainda é pouco explorado por quem trabalha com investimentos e crédito. Entender a mecânica da liberação por medição permite conversar com segurança sobre risco, explicar ao cliente por que o modelo é mais previsível e reconhecer quando uma operação foge do padrão.

É conhecimento que transforma uma conversa genérica em uma orientação de verdade. Para ver como essa lógica aparece na prática, leia também como funciona o financiamento para construção na Makasí.

Perguntas frequentes

O que é liberação por medição de obra?

É o modelo em que o crédito para construção sai em parcelas, conforme cada etapa da obra é concluída, comprovada e conferida.

Por que o crédito para construção não é liberado de uma vez?

Porque o imóvel que dá lastro à operação ainda está sendo construído. Liberar em etapas mantém o dinheiro proporcional ao que existe no canteiro.

Quem faz a medição?

Nos financiamentos da Makasí, o gestor da obra envia as comprovações pelo aplicativo e especialistas da Makasí atestam a evolução física da etapa.

Com que frequência acontecem as medições?

Em obras de construtores e incorporadoras financiadas pela Makasí, as medições digitais podem ser semanais ou quinzenais.

A liberação por medição atrasa a obra?

Não precisa atrasar. Com medições digitais e frequentes, o intervalo entre a etapa concluída e o recurso liberado fica mais curto.

Quer entender esse mercado a fundo e ajudar mais clientes a construir?

Quem entende como o crédito à construção protege cada etapa da obra tem uma conversa mais rica com os clientes e enxerga oportunidades num mercado ainda pouco explorado.

Que tal conhecer o programa de parceiros da Makasí?

Compartilhe:
Confira mais conteúdos que podem te interessar
Saiba o que pensam as
principais referências do
mercado de construção
Nossos Colunistas

Fique por dentro
das novidades

Inscreva-se na Newsletter e receba nossos conteúdos diretamente no seu e-mail
